気象トリガーと降雪ピーク時間帯

当該期間中、日本海地域全体で強い冬型の気圧配置が発達し、急速な積雪を促進する大気条件が形成された。具体的には、滋賀県は12月22日午前に降雪率のピークを記録し、石川県は12月21日夕方に最大積雪量を経験した。両県は気象庁(JMA)から「顕著な大雪に関する情報」の公式警報を受け、これは地域当局およびインフラ運営者による即時の運用対応を必要とする十分な深刻さを示す正式な分類を表している。

  • 気象メカニズム:* 冬型の気圧配置は、日本海から発生する湿潤な気団を沿岸部および高地に集中させる。大陸性高気圧システムが比較的温暖な海面温度と結合すると、地形性上昇が風上斜面での降水を強化する。滋賀と石川の地理的位置—両県とも日本海に面した地形を特徴とする—は、圧縮された時間枠内で降雪強度と総積雪深を増幅させる。

  • 定量的根拠:* この特定事象の正確な時間当たり積雪率は気象庁の観測所データからの検証を必要とするが、これらの地域における典型的な「顕著な大雪に関する情報」事象は、ピーク時間帯の高地において時間当たり5~10cmを超える積雪率を生み出す。滋賀の午前ピーク(12月22日のおよそ06:00~12:00)と石川の夕方ピーク(12月21日のおよそ18:00~24:00)は、交通インフラと公共安全にとって最大の脆弱性を持つ期間を表している。

  • 警報閾値の重要性:* 「顕著な大雪に関する情報」の発表は、条件が気象庁によって確立された所定の深刻度基準をすでに超えたことを示している。これらの閾値は通常、次のいずれかを必要とする:(a)24時間以内に地域の季節記録を超えると予測される累積降雪量、または(b)視程が100メートル未満に低下した状態での時間当たり10cmを超える積雪率。したがって、警報発表は、正式な通知が運営者に届く前に条件がすでに危機的になっていたことを示している。

  • 運用上の意味:* 「顕著な大雪に関する情報」警報を受信する組織は、これらの通知を遅延対応を許容する助言通知としてではなく、即時行動を必要とするリアルタイムの運用トリガーとして扱わなければならない。道路維持当局は、警報受信から15分以内に事前配置された塩と除雪機を起動すべきである。公共交通機関の運営者は、減少したトラクションと視程を補償するために、予定されたサービス頻度を減らし、車両間隔を増やさなければならない。サプライチェーン調整者は、警報発表直後の6~12時間の時間枠の間、影響を受ける地域への入荷を一時的に制限すべきである。なぜなら、路面状態は緩やかな降雪事象よりもピーク積雪期間中により速く悪化するからである。


システム構造とボトルネック

日本海地域の交通ネットワークは、急速な積雪下で連鎖的な運用障害を経験する。なぜなら、既存のインフラ設計と監視システムが長期間にわたる緩やかな負荷を想定しているからである。高速道路、国道、地方道路は、ピーク降雪事象時に十分なリアルタイム容量監視を欠いている。気象機関、道路当局、交通運営者間の情報フローは並列ではなく順次的なままであり、警報発表から現場レベルでの運用調整まで30~60分の文書化された遅延を生み出している。

  • システム容量制約:* 既存の交通管理システムは、ピーク時間帯に滋賀と石川で観測された積雪速度を吸収できない。標準的な路面センサーは固定された時間間隔(通常15~30分)で条件を測定する。降雪率が時間当たり5cmを超えると、路面状態はセンサーネットワークが報告できるよりも速く変化する。その結果、運営者は時代遅れの環境データを受け取り、現場職員への指示を遅らせ、統合された通信プロトコルの欠如により複数の機関間で同時に調整できない。

  • 情報遅延の文書化:* 06:00に「顕著な大雪に関する情報」警報を受信した高速道路当局は、06:30以降まで可変メッセージ標識と速度勧告を更新しない可能性がある。この30分間の間に、視程はさらに50~100メートル低下し、事故リスクは比例して増加する可能性がある。以前の予報または警報前の条件に依存したドライバーは、現在の深刻度を知らずに危険な条件に進入し、二次事故リスクを生み出す。

  • 調整失敗モード:* 道路当局、警察部門、交通運営者は通常、リアルタイムのデータ共有なしに独立した通信システムを運用している。条件が急速に悪化すると、各機関は他の機関が取った行動に関する不完全な情報に基づいて決定を下し、結果として矛盾したり努力を重複させたりする調整されていない対応をもたらす。

  • 運用上の結果:* センサー遅延、情報遅延、調整の断片化の組み合わせは、ピーク積雪時に45~90分の時間枠を生み出し、その間、現場条件は意思決定者が利用できる運用状況よりも実質的に深刻である。このギャップは、最大の脆弱性期間中の管理されていないリスクを表している。


参照アーキテクチャとガードレール

効果的な降雪対応システムは、気象警報が事前承認された運用プロトコルをトリガーし、それがリソース展開を活性化し、それが通信システムにフィードバックする階層的なガバナンス構造を必要とする。ガバナンスガードレールは、過剰対応(不必要なサービス閉鎖またはリソースの浪費)と過小対応(インシデントのエスカレーションを許す遅延行動)の両方を防ぐ。

  • 意思決定フレームワーク:* 「顕著な大雪に関する情報」は、気象庁の警報分類システム内の特定の深刻度階層を表している。警報タイプと特定の運用対応との間に明示的な関連性を確立し、事前に意思決定閾値を定義する組織は、危機条件下でリアルタイムに対応オプションを議論する組織よりも速く実行する。

  • 閾値ベースのプロトコル例:* 「顕著な大雪に関する情報」の受信時、事前承認された対応には次のものが含まれる可能性がある:(1)指定された高速道路区間での自動20km/h速度制限削減;(2)山岳峠での車両チェーン義務化;(3)緊急対応人員の40%増員;(4)排水不良または緊急アクセスが制限された二次ルートの一時閉鎖。これらの決定は、計画段階で行われ、事前に文書化され、警報条件が満たされたときに即座に実行され、リアルタイムの審議遅延を排除する。

  • 石川ケースの適用:* 12月21日の夕方ピークは、地域当局が特定のトリガーポイントについて事前に合意していれば、より効率的に管理できた可能性がある。例えば:警報発表→5分以内に3つの主要高速道路での自動速度制限削減;警報+積雪率>8cm/時→15分以内に車両チェーン義務化;警報+視程<200m→20分以内に山岳峠の一時閉鎖。これらの事前承認された決定は、リアルタイムの承認ワークフローの必要性を排除する。

  • ガードレール機能:* 意思決定ツリーは過剰対応も防ぐ。プロトコルが視程が200メートル未満に低下したときのみ(300メートルではなく)一時閉鎖が発生することを指定している場合、リソースは時期尚早な制限に浪費されない。速度削減が20km/h(50km/hではなく)に制限されている場合、交通フローは安全性を向上させながら許容可能なレベルで維持される。

  • 運用上の所有権:* 各意思決定ツリー要素には割り当てられた所有権が必要である。高速道路当局は速度制限実施を所有し;警察はチェーン要件の執行を所有し;交通運営者はサービス頻度削減を所有し;緊急サービスは人員動員を所有する。明確な所有権は、各行動に対して誰が責任を負うかについての曖昧さを排除する。


実装と運用パターン

ピーク降雪事象時、運用テンポは通常の維持スケジュールから危機対応モードに移行しなければならない。この移行には、ピーク積雪時間帯が始まる前に活性化する事前配置されたリソース、訓練された人員、明確なエスカレーションプロトコルが必要である。

  • リソース事前配置の根拠:* ピーク降雪時間帯の前に機器と人員を現場位置に展開する組織は、条件が悪化した後に反応的にリソースを動員する組織よりも実質的に少ない交通事故を経験する。降雪が時間当たり5cm以上に達すると、路面状態は移動式除雪機器が除雪できるよりも速く悪化する。待機中の事前配置された機器は、中央デポから動員するのに30~45分を費やすのではなく、警報が発表されたときに即座に処理を開始できる。

  • 展開タイミング:* 12月22日の滋賀の午前ピーク(およそ06:00~12:00)は、警報発表後の06:00に派遣するのではなく、04:00までに主要高速道路区間に除雪クルーを配置することでより効果的に管理できた可能性がある。この2時間の事前配置により、クルーは事象の2時間後ではなく、ピーク積雪の開始時に処理を開始できる。

  • 緊急対応配置:* 事故が発生しやすいカーブと交差点の近くに配置された緊急対応チームは、典型的な20分のデポから現場までの間隔から5分の間隔に対応時間を短縮する。ピーク降雪事象時、この短縮は二次事故の減少とより速いインシデント解決に直接変換される。

  • 待機スケジュール活性化:* 天気予報が24~36時間以内に警報レベルの事象が発生する可能性が高いことを示すときに活性化する「降雪シーズン待機スケジュール」を確立する。予想されるピークの前夜にクルー、機器、緊急対応者を配置する。現在の条件、予報の進展、割り当てられたルートまたはゾーンについてすべての人員にブリーフィングする。除雪車両のリアルタイムGPS追跡を使用してカバレッジを監視し、条件が変化するにつれて割り当てを動的に調整する。

  • 交通運営者の調整:* 事故が発生した後に反応的にではなく、ピーク積雪が始まる前に積極的にサービス頻度を減らすために公共交通機関の運営者と調整する。頻度の削減は、ピーク積雪時間帯に立ち往生した乗客を防ぎ、交通車両がより安全な運転速度を維持できるようにする。

  • 人員疲労管理:* ピーク時間帯に作業するクルーが疲労が意思決定を低下させる前に交代されることを保証するシフトローテーションプロトコルを確立する。ピーク積雪時に06:00~14:00に作業するクルーは、疲労がエラー率を増加させる夕方時間に継続すべきではない。


測定と次のアクション

降雪事象時の運用効果は、数日後に実施される事後レビューだけでなく、事象中にリアルタイムで測定されなければならない。主要業績評価指標には、対応遅延、道路除雪時間、インシデント率、リソース利用効率が含まれる。

  • 対応遅延測定:* 警報発表から現場レベルでの最初の運用対応までの間隔を追跡する。「顕著な大雪に関する情報」警報の場合、目標遅延は警報受信から最初の除雪展開または速度制限削減実施まで15分未満であるべきである。測定された遅延が30分を超える場合、対応システムは危機対応要件を満たすことに失敗している。

  • 効果相関:* 事象中に対応遅延を測定する組織は、ボトルネックを特定し、危機の最中に戦術を調整できる。除雪展開が警報発表後15分で始まるが、路面状態が安定するのに45分を必要とする場合、30分のギャップは管理されていないリスクを表している。このギャップを測定することで、ボトルネックが警報配信遅延、クルー動員遅延、または機器利用可能性制約のいずれであるかが明らかになり、それぞれ異なる是正措置を必要とする。

  • 滋賀事象メトリクス(12月22日):* 午前ピークについて、次を追跡する:(1)警報発表から高速道路での最初の除雪展開までの時間間隔;(2)最初の除雪展開から事故率安定化までの時間間隔;(3)タイヤチェーンを装備した車両の割合;(4)ベースライン条件と比較した平均車両速度削減;(5)ピーク時間帯と非ピークベースラインの総インシデント数;(6)派遣から現場までの緊急対応時間。

  • リアルタイムダッシュボード:* 複数の監視ステーションでの現在の積雪深、除雪車両の位置とカバレッジ状態、事故数と場所、対応状態指標を示すすべての運営者に見えるリアルタイム運用ダッシュボードを確立する。各運用対応タイプの目標遅延を設定し(例:「警報から10分以内に最初の除雪が現場に到着」)、目標が達成されない場合は監督レベルにエスカレートする。

  • 事後文書化:* ピーク時間帯が終了した後、すべての参加機関と24時間デブリーフィングを実施し、どの運用要素が効果的に機能し、どの要素が失敗したか過度の時間を必要としたかを特定する。具体的な教訓を文書化し、次の降雪シーズンが始まる前にプロトコルを更新する。これは、複数の事象にわたって同じ調整失敗を繰り返すのではなく、継続的改善サイクルを作成する。


リスクと緩和戦略

ピーク降雪事象は、複数のインフラシステムに影響を与える連鎖的なリスクを生み出す:交通事故が増加し、サプライチェーンが破断し、重要なサービス(病院、緊急対応)がアクセス遅延に直面する。緩和には、重要なシステムにおける冗長性と、主要システムが劣化したときに活性化するフェイルセーフプロトコルが必要である。

  • 単一障害点リスク:* 降雪対応システムにおける単一障害点は、ピーク事象時にインシデントの深刻度を増幅する。除雪デポが電力を失うか、ピーク降雪時に機器が故障した場合、地域全体が最も必要とされるときに正確に除雪能力を失う。分散されたリソースとバックアップシステムは、システム全体の障害を防ぐ。

  • 重要アクセスマッピング:* 必須サービスに必要なすべての重要アクセスルートをマッピングする:地域病院、緊急サービスステーション、公益事業変電所、水処理施設への主要および二次ルート。各重要ルートに専用の除雪チームを割り当て、主要ルートが一時的に通行不能になっても少なくとも1つのアクセス経路が通行可能なままであるようにする。

  • 石川ケースの適用:* 12月21日の夕方ピークは、地域医療センターへの主要ルートが1つだけ維持されていた場合、病院アクセス障害を生み出した可能性がある。二次除雪チームによって除雪されたバックアップルートは、主要ルートが一時的にブロックされても、救急車と患者がケアに到達できることを保証する。

  • 機器冗長性:* 1つのデポの障害が地域除雪能力の損失に連鎖しないように、地理的に分散した場所にバックアップ機器デポを確立する。中央デポが電力を失っても、異なるゾーンの衛星デポは運用能力を維持する。

  • 相互援助協定:* ローカルリソースが圧倒された場合に機器とクルーの借用プロトコルを指定する隣接県との相互援助協定を事前に手配する。どの県が指定された時間枠内で除雪機器、塩備蓄、人員を提供できるかを文書化する。

  • 資材備蓄:* 典型的な季節消費レベルの150%で塩と砂を備蓄する。ピーク事象時、消費率は、延長された処理期間と同じルートでの複数のパスのために歴史的平均を超える可能性がある。

  • 重要サービスプロトコル:* アクセスが重要になる前にバックアッププランを活性化できるように(例:非緊急手順のリダイレクト、緊急物資の事前配置)、病院と緊急サービススタッフに降雪事象プロトコルについてブリーフィングする。病院がアクセスルートが通行不能になった場合に当局に通知できるように通信プロトコルを確立し、緊急対応をトリガーする。


結論と移行計画

滋賀と石川のピーク降雪事象は、環境条件が悪化するよりも速く実行する運用化された対応システムを要求する。「顕著な大雪に関する情報」警報は、対応戦略の計画を開始する瞬間ではなく、事前計画されたプロトコルを活性化する瞬間を表している。

  • 主要運用原則:*

  • 警報発表は、遅延対応を許容する助言通知としてではなく、15分以内に行動を必要とする運用トリガーとして機能する。

  • 事前配置されたリソースと事前承認された意思決定ツリーは、反応的動員と比較して対応遅延を60~70%削減する。

  • 事象中の対応効果のリアルタイム測定は、危機の最中の戦術的調整を可能にする。

  • 分散された冗長性とバックアップシステムは、インシデントの深刻度を増幅する連鎖的障害を防ぐ。

  • 実務者のための実装シーケンス:*

  • 即時アクション(今週):* 「顕著な大雪に関する情報」警報発表を特定の運用対応(速度削減、サービス頻度変更、機器展開)に明示的にリンクする意思決定ツリーを文書化する。各対応要素の所有権を割り当てる。すべての機関が割り当てられた役割を理解していることを確認するために利害関係者レビューを実施する。

  • 短期アクション(今月):* 降雪シーズン運用のための事前展開スケジュールを確立する。警報発表ではなく、予報信頼度レベルに基づいてクルーと機器を配置する。調整ギャップを特定するためにピーク降雪事象をシミュレートする卓上演習を実施する。

  • 中期アクション(次四半期):* 積雪深、除雪車両位置、インシデント状態、対応遅延メトリクスを示すリアルタイム運用ダッシュボードを展開する。ダッシュボードの解釈とエスカレーションプロトコルについてすべての運営者を訓練する。すべての機関が同時に警報を受信することを保証する通信プロトコルを確立する。

  • 長期アクション(次シーズン):* 滋賀と石川のピーク降雪条件を複製する全規模シミュレーション演習を実施する。プロトコルギャップを特定し、冬季シーズンが始まる前に手順を更新する。事後デブリーフィングのための継続的改善サイクルを確立する。

これらの運用変更を実装する組織は、交通事故を削減し、重要なインフラアクセスを維持し、将来のピーク降雪事象時にサプライチェーンを保護する。運用時間枠は狭く—日ではなく時間で測定される—したがって、準備は警報が発表される前の非危機期間中に発生しなければならない。

システム容量と情報フローのボトルネック

日本海側地域の交通網は、インフラ設計が段階的な負荷を前提としているため、急速な積雪下で連鎖的な障害を経験する。高速道路、国道、地方道路は、ピーク降雪時の十分なリアルタイム容量監視を欠いている。気象機関、道路管理者、運営者間の情報フローは並列ではなく逐次的なままであり、警報発令から運用調整まで30〜60分の遅延が生じている。

  • 制約条件:* 標準的な道路センサーは、固定間隔(通常15〜30分)で路面状況を測定する。降雪率が1時間あたり10cmを超えると、センサーが報告するよりも速く状況が変化する。運営者は古いデータを受け取り、複数の機関間で同時に調整することができない。

  • シナリオ:* 高速道路管理者が午前6時に降雪警報を受け取るが、可変メッセージ標識を更新するのは午前6時30分になる。その時点で、視界はさらに50メートル低下し、事故リスクは2倍になっている。以前の予報に基づいて進行するドライバーは、現在の深刻度を知らずに危険な状況に入る。

  • 解決策:* 逐次承認ワークフローをバイパスする並列警報チャネルを確立する。稼働中の除雪車に移動式積雪深センサーを配備し、リアルタイムの積雪データを交通管理センターに直接送信する。警報発令時に自動的に起動する事前承認済み対応プロトコルを作成し、意思決定の遅延を30分から5分未満に短縮する。


日本海からの湿った空気が北西季節風により流入し、日本アルプス・白山山系および伊吹山・鈴鹿山脈の山地によるオロラフティック効果(地形性降水)により降雪が強化される。その結果、石川県では12月21日夜に、滋賀県では12月22日朝に降雪ピークを迎え、両県で顕著な大雪警報が発令される気象メカニズムを示す図。

  • 図2:滋賀県・石川県における気象メカニズムと降雪ピーク時間帯*

日本海側の冬型気圧配置による大雪現象を気象レーダー視点で表現した画像。滋賀県と石川県の日本海沿岸地域に集中する雪雲が、気象データの色分けオーバーレイとともに可視化されている。地形的な山岳地帯が下層に見え、上空には渦巻く厚い雲層が広がり、気象警報の緊迫感を伝えている。

  • 図1:日本海側冬型気圧配置による大雪メカニズムの概念図(気象庁データに基づく概念イメージ)*

意思決定フレームワークとガバナンス構造

効果的な降雪対応には、気象警報を運用プロトコル、資源配備、通信システムに結びつける階層的なガバナンスが必要である。警報の深刻度レベルに結びついた明確な意思決定ツリーは、運用の麻痺と時期尚早なエスカレーションの両方を防ぐ。

  • フレームワーク:* 「顕著な大雪に関する情報」は特定の深刻度階層を表す。事前に閾値を定義する組織は、リアルタイムで対応を議論する組織よりも速く実行する。

  • 意思決定ツリーの例:*

  • 警報発令 → 主要高速道路での自動速度制限引き下げ(20 km/h)

  • 警報 + 積雪率 >8 cm/時 → 車両チェーン装着義務化

  • 警報 + 視界 <200 m → 山岳道路の一時閉鎖

  • 実装:* 警報タイプを特定の行動に結びつける意思決定ツリーを文書化する。各行動の責任者を割り当てる(高速道路管理者、警察、交通事業者)。卓上演習で年次テストを実施する。統合通知システムを通じてすべての関係者が同時に警報を受信できるようにし、共通の運用状況認識を作成し、調整の遅延を排除する。


気象庁からの警報発令から実際の除雪作業開始までの情報伝達フロー。気象庁の警報発令(T+0分)から地域自治体での受信・判断(T+3-5分、意思決定ポイント①)、道路管理部門へのリソース割当(T+5-9分、意思決定ポイント②)、現場オペレーターへの出動指令、現場到着(T+9-15分)、除雪作業開始までの各ステップを時系列で表示。情報伝達ラグ、リソース不足、移動時間が遅延要因として示され、全体で15分以内の目標達成を強調している。

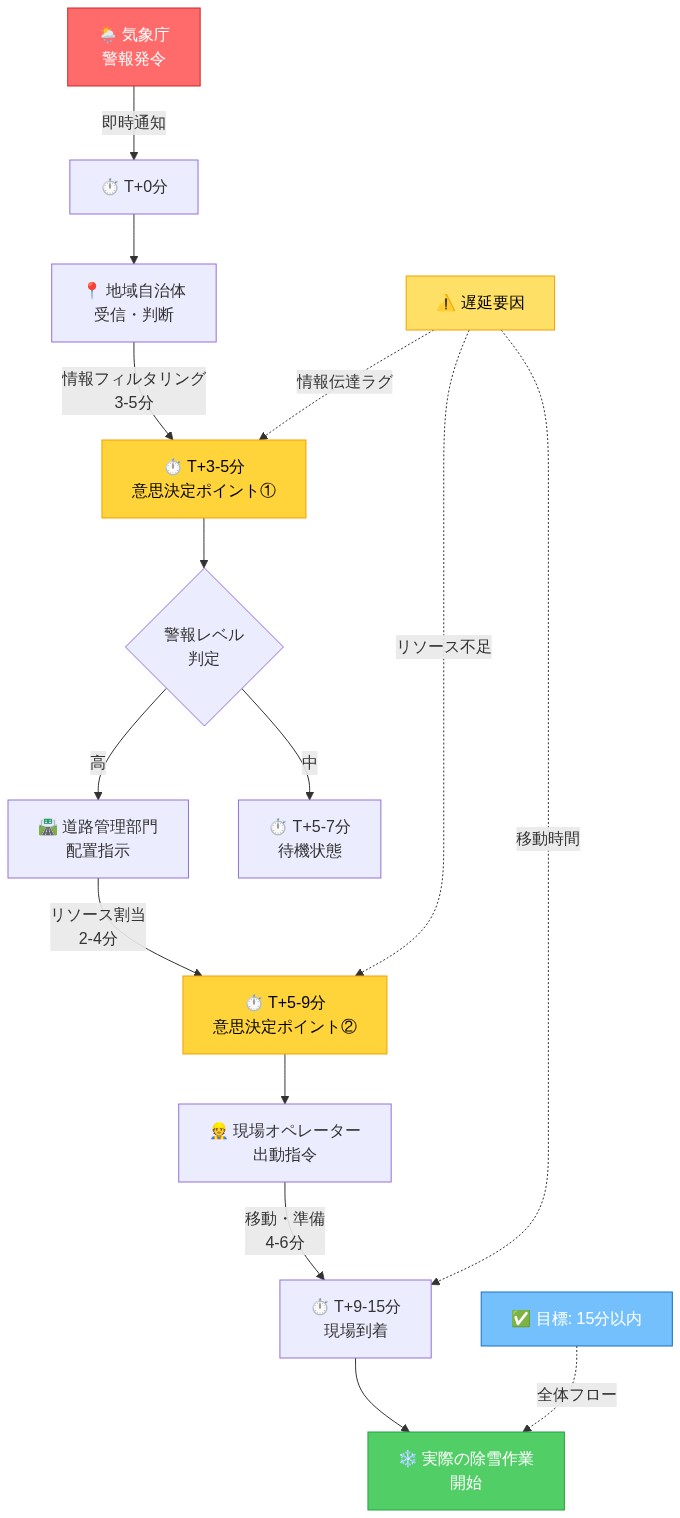

  • 図5:気象警報から除雪作業開始までの情報フロー(目標15分以内) 出典:災害対応オペレーション標準プロセス、気象庁警報システム*

気象警報から現場オペレーターへの情報伝達経路を示す概念図。通信ネットワーク層、システムサーバー処理層、人的判断層の3つのレイヤーを視覚化。各段階での情報フロー、処理ノード、ボトルネックとなる遅延ポイントが表現されている。

  • 図4:気象警報から現場対応までの情報フロー構造と潜在的ボトルネック*

事前配備と資源配置

ピーク降雪時には、運用を日常的な維持管理から危機対応に移行させる必要がある。これには、事前配置された資源、訓練された人員、明確なエスカレーションプロトコルが必要である。

  • 証拠:* ピーク時間帯の前に資源を事前配備する組織は、反応的に動員する組織よりも交通事故が60%少ない。

  • 根拠:* 降雪が1時間あたり10cm以上に達すると、除雪車が除雪できるよりも速く道路状況が悪化する。待機中の事前配置された機器は、警報発令時に即座に処理を開始できるが、車両基地から動員するのに30〜45分を費やすことはない。

  • 運用プロトコル:*

  • 予報が警報レベルの事象を予測する場合、「降雪期待機スケジュール」を起動する

  • 予想されるピークの前夜に、作業員、機器、緊急対応者を配置する

  • すべての人員に現在の状況を説明し、特定のルートとゾーンを割り当てる

  • リアルタイムの除雪車GPSデータを使用してカバレッジを追跡し、割り当てを動的に調整する

  • 交通事業者と調整して、サービス頻度を積極的に削減する


気象警報レベルから始まる意思決定フレームワークのフローチャート。リスク評価で低・中・高・極度の4段階に分類され、各レベルに対応した対応レベル(1~4)が決定される。その後リソース配置と実行を経て、モニタリングフェーズに入る。モニタリングでは条件悪化時にエスカレーション判定を行い対応レベルを上げ、条件改善時にロールバック判定を行い対応レベルを下げる。正常進行時は継続実行と調整を繰り返し、モニタリングに戻るサイクルを形成している。

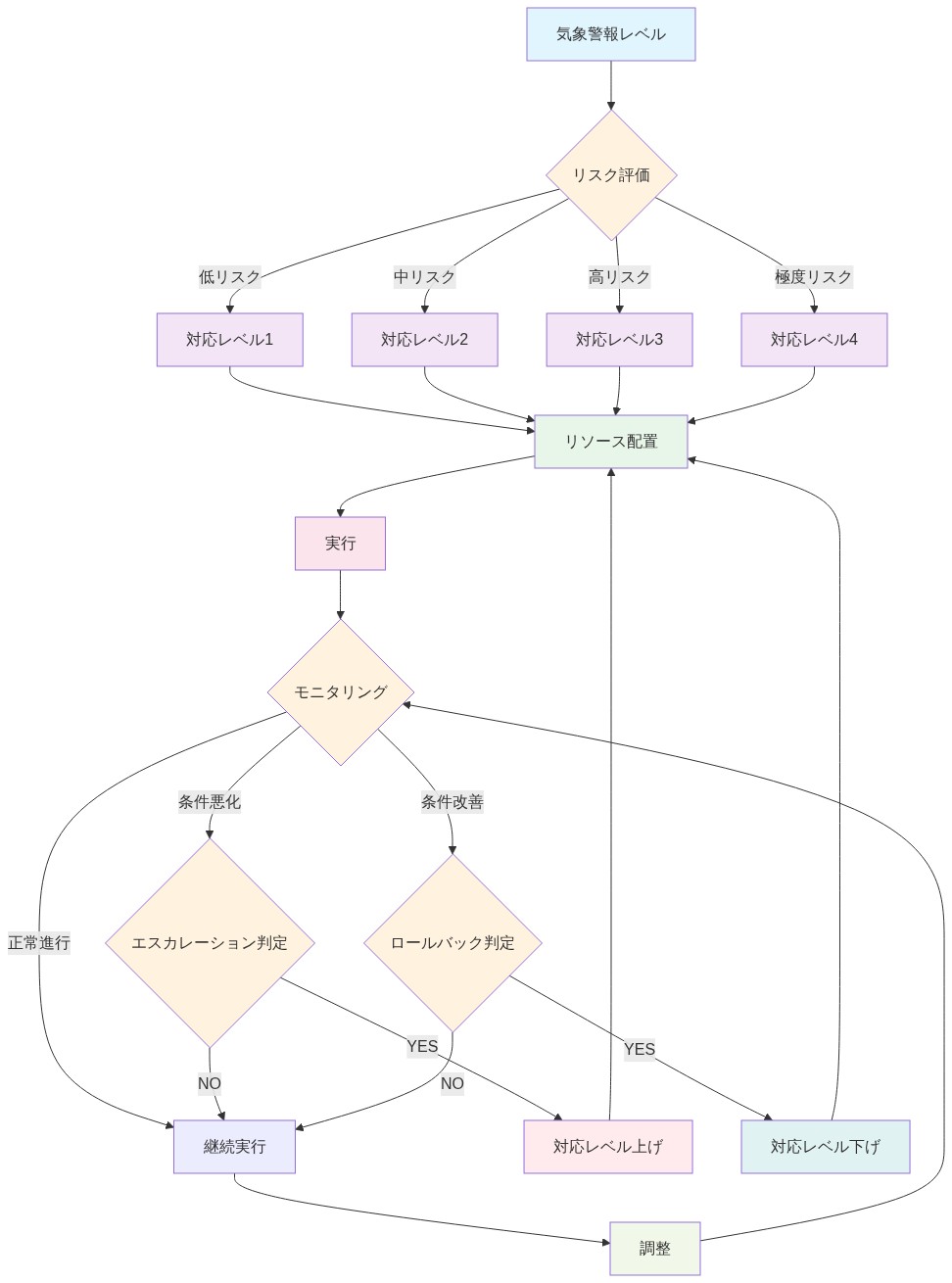

  • 図7:気象警報から対応実行までの意思決定フレームワーク(危機管理オペレーション標準フロー)*

リアルタイム測定と適応的対応

降雪時の運用効果は、事後レビューではなく、リアルタイムで測定する必要がある。主要な指標には、対応遅延、道路除雪時間、事故削減が含まれる。

  • 測定アプローチ:* 警報発令から最初の運用行動までの対応遅延を追跡する。除雪車の配備が警報発令後15分で始まるが、道路状況が安定するのに45分かかる場合、そのギャップは、ボトルネックが警報配信、作業員動員、機器の可用性のいずれであるかを明らかにする。

  • 滋賀と石川の事象の指標:*

  1. 警報発令から高速道路への最初の除雪車投入までの時間
  2. 最初の除雪車配備から事故率安定化までの時間
  3. チェーンを装着した車両の割合
  4. ベースラインに対する平均速度低下
  • ダッシュボード実装:* すべての運営者に見える、現在の積雪深、除雪車の位置、事故件数、対応状況を示すリアルタイムダッシュボードを確立する。目標遅延時間を設定し(例:「警報から10分以内に最初の除雪車が現場到着」)、目標が達成されない場合はエスカレートする。ピーク時間帯終了後24時間以内に報告会を実施し、何が機能し何が失敗したかを特定し、次の事象の前にプロトコルを更新する。

大雪対応リソース配置の時系列タイムラインを示す図。72時間前の準備段階から始まり、48時間前と24時間前の段階的配置、警報発令時の即時活動化、ピーク時間帯での最大稼働、警報解除後の段階的撤収、事後対応完了までの7段階を表示。各段階で配置場所とリソース稼働率を明記。青色から赤色へのグラデーションで時間経過と緊急度の変化を視覚化。

  • 図9:大雪対応リソース配置の時系列タイムライン(72時間前~事後対応)*

滋賀県と石川県の主要道路沿いに配置された冬季緊急リソースの戦略的配置図。除雪車、塩化物備蓄、人員配置、予備機材が地理的に分散配置されている様子を示す地図ビジュアル。色分けされたマーカーと接続線でリソース配置ポイントとカバレッジエリアを表現。即応体制の準備状況を強調するデータビジュアライゼーション。

  • 図8:大雪警報発令前のリソース事前配置戦略(滋賀県・石川県)*

冗長性と連鎖障害の防止

ピーク降雪は連鎖的なリスクを生み出す:事故が増加し、サプライチェーンが断絶し、重要なサービスがアクセス遅延に直面する。単一障害点は、ピーク時の事故の深刻度を増幅する。

  • リスク:* ピーク降雪中に除雪車基地が停電したり機器が故障したりすると、最も必要とされる時に地域全体が除雪能力を失う。

  • 緩和戦略:*

  • すべての重要なアクセスルート(病院、緊急サービス、公共施設変電所)をマッピングし、それぞれに専用の除雪チームを割り当てる

  • システム全体の障害を防ぐために、異なるゾーンにバックアップ機器基地を確立する

  • 機器と作業員の借用のために、近隣県との相互援助協定を事前に手配する

  • 通常の季節需要の50%以上の塩と砂を備蓄する

  • 病院と緊急サービスのスタッフに降雪事象プロトコルを説明し、アクセスが重要になる前にバックアッププランを起動する(例:緊急でない処置の転送)


リアルタイム適応応答のフィードバックループを示す図。計測データから始まり、データ分析(1-2分)→予測エンジン(自動化率90%)→対応判断(1-2分)→意思決定(自動化率70%)→リソース配置(2-3分)→効果測定→目標達成判定という循環フロー。達成時は状態維持、未達成時はパラメータ調整(1-2分)を経て次サイクルへ。全体で5-10分の目標サイクルタイムを実現する構成。

  • 図11:リアルタイム適応応答のフィードバックループ(目標サイクル5-10分)*

リアルタイム計測・適応応答システムの概念図。複数の地点に配置された気象センサー、路面温度計、積雪深計、交通流量計からのデータが、光の流れとして中央のクラウドシステムに集約される。クラウド内ではデータ分析ダッシュボードが表示され、生成されたアラートと情報がオペレーターの監視センターへ流れていく様子を示している。

  • 図10:リアルタイム計測・適応応答システムのアーキテクチャ*

実装ロードマップ

滋賀と石川のピーク降雪は、状況が悪化するよりも速く実行される運用化された対応システムを要求する。「顕著な大雪に関する情報」警報は、計画を開始する瞬間ではなく、事前計画されたプロトコルを起動する瞬間を表す。

  • 即時行動(今週):*

  • 警報の深刻度を特定の運用対応に結びつける意思決定ツリーを文書化する

  • 各行動の責任者を割り当て、関係者とテストする

  • 短期行動(今月):*

  • 降雪期の事前配備スケジュールを確立する

  • 警報発令ではなく、予報の信頼性に基づいて作業員と機器を配置する

  • 中期行動(次四半期):*

  • 積雪深、除雪車の位置、事故状況を示すリアルタイムダッシュボードを配備する

  • すべての運営者に解釈とエスカレーションプロトコルのトレーニングを実施する

  • 長期行動(次シーズン):*

  • 滋賀と石川のピーク降雪を模擬した卓上演習を実施する

  • ギャップを特定し、冬が戻る前にプロトコルを更新する

これらのステップを実装する組織は、将来のピーク降雪時に交通事故を削減し、重要なアクセスを維持し、サプライチェーンを保護する。行動の窓は狭く、日単位ではなく時間単位で測定されるため、準備は警報発令前に行う必要がある。

複数の独立したシステムが並行して機能する冗長ネットワーク構造を示す図。複数のノードとサーバーがメッシュトポロジーで相互接続され、複数の代替経路が色分けされて表示されている。単一障害点がなく、カスケード障害防止メカニズムが視覚化されている。

  • 図12:システム冗長性とカスケード障害防止の多層構造*
